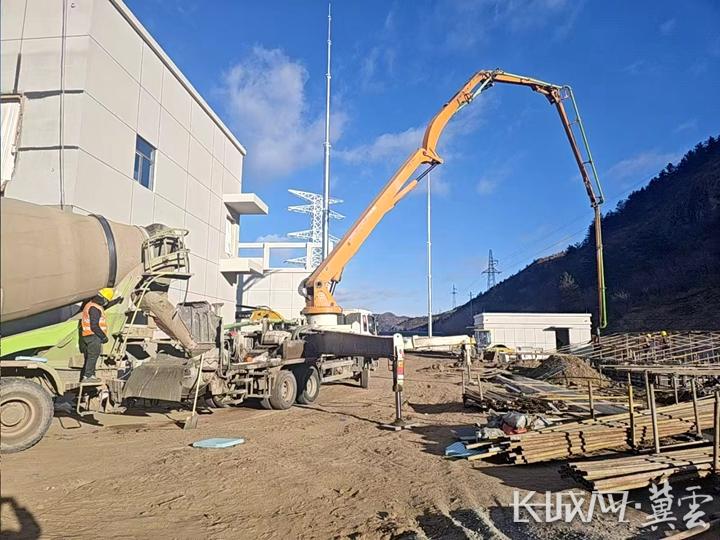

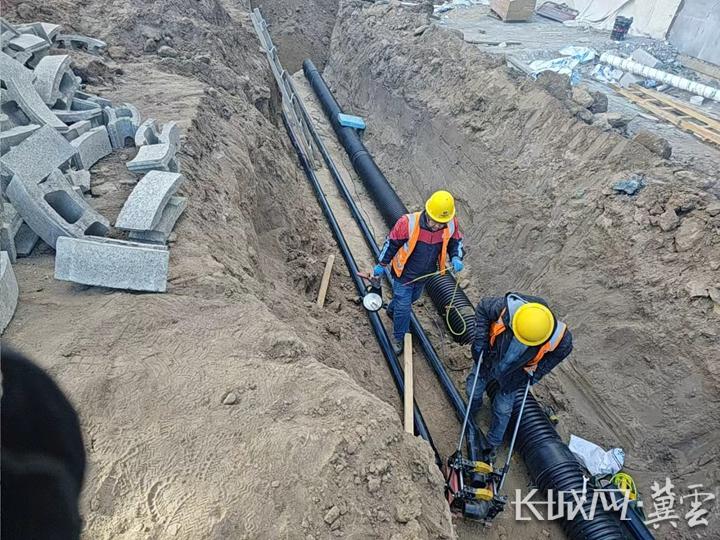

长城网·冀云客户端讯(通讯员 通讯员 )目前,交投晟德围场200MW风电储能项目稳步推进,建设进展顺利。升压站电气设备安装工作正在有序进行,风机吊装作业同步展开。预计至12月中旬,项目集电线路与送出工程将实现全线贯通。
该项目位于承德市围场满族蒙古族自治县棋盘山镇,场址海拔1100~1600米,距离县城仅18公里。项目规划建设32台单机容量6.25MW的风电机组,总装机规模200MW。投运后,预计年上网电量约4.3亿千瓦时,年等效利用小时数2150小时。项目同步配套建设一座220kV升压站,工程动态总投资约12.23亿元,单位千瓦动态投资为6117元,兼具良好的投资效益与高标准建设水平。

项目投运后,每年可有效替代等量燃煤火电发电量,预计可节约标准煤14.55万吨,减排二氧化碳37.22万吨,同步减少烟尘、二氧化硫等污染物排放,节约用水199.03万吨,将有力推动区域能源结构向绿色低碳转型,为京津冀地区持续提供清洁可靠的电力保障。
